マニュアルをAIに作らせる前に、更新の担当を決める

マニュアルをAIに作らせる前に、更新の担当を決める

マニュアルをAIで作るとは、文章を書く手間を機械に肩代わりさせる作業ではなく、業務が変わった日にマニュアルのほうも直る状態をつくることです。この記事は、AIでマニュアルを作りたい経営者に向けて、作らせる前に決めておく「誰がいつ直すか」と、AIに渡してよい仕事の範囲を書きます。

僕はAIVESTという会社を経営していて、経営しながら自分でも毎日AIを動かしています。「マニュアル AI」で出てくる上位記事を2026年9月時点で3本読みました。型は3本ともほぼ同じで、メリット、使えるAIの種類、作成手順6ステップ、注意点、ツールおすすめN選。書かれていることは正確です。ただ、3本とも「作った後に誰がいつ直すか」が空白でした。更新に触れているのは「継続的に見直す」「変更点があれば都度更新する」という一文だけで、誰が・いつ・何をきっかけに直すのかは書かれていません。そこを埋めます。

マニュアルをAIで作るとは?減らすのは書く手間ではなく、古くなる速度

初版の生産コストは、もう問題ではない

生成AI(文章や画像を作るAI)にマニュアルを書かせると、初版は驚くほど速く出てきます。手元の断片を投げれば、見出しと手順の並んだ体裁のいい文書が数分で返ってくる。ここはもう解決済みの問題です。

問題は次です。作る速度が上がった分だけ、古いマニュアルが増える速度も上がります。以前は半日かかったから10本しかなかった。今は20本作れる。ところが直す仕組みは元のままなので、放置される文書の数だけが倍になります。

判断の基準は「今正しいか」ではなく「3か月後も正しいか」

だから、AIでマニュアルを作ると決めたときに評価すべきなのは、出てきた初版の出来ではありません。3か月後にその文書がまだ現場と一致しているかです。この基準で見ると、必要なのはツール選びではなく、更新の担当と起点を先に決めることだと分かります。

マニュアルが使われなくなる原因は、初版の出来ではない

変更が起きた日に、誰も直さない

業務マニュアルが読まれなくなる典型は、こう進みます。ツールの画面が変わる。承認のルートが1つ増える。担当者が交代して、やり方が少し変わる。そのたびに現場は自分のやり方を調整しますが、文書は誰の担当でもないので触られません。

1回のズレは小さい。ただ、これが3回4回と積み上がると、手順書に書いてある通りにやると失敗する状態になります。そうなると現場は読むのをやめ、隣の人に聞く方式に戻ります。文書は残っているのに機能していない、という一番もったいない形です。

「読まれていない」は結果であって原因ではない

このとき社内でよく出る対策が「もっと分かりやすく書き直そう」「動画にしよう」です。表現の問題として扱うと、また立派な初版ができて、3か月後に同じ場所へ戻ります。

ポイント

マニュアルが使われていないとき最初に疑うのは、文章の読みやすさではなく「最後に更新されたのはいつか」「その更新は誰の仕事だったか」の2つです。答えられない文書は、書き直しても同じ経路で古くなります。

AIに渡してよい3つの仕事と、人が手放してはいけない2つの判断

AIに渡してよいのは、この3つです

AIにできることを機能一覧で並べるのではなく、渡してよい仕事を3つに限定します

  1. 既存の断片から手順の下書きを起こす。チャットのやりとり、会議の議事録、操作画面の録画の文字起こし。すでに社内にある断片を渡して、手順の形に並べ直させます。ゼロから書かせるより速く、内容も現場に近くなります。

  2. 担当者の口頭説明を構造化する。ベテランに10分しゃべってもらい、その文字起こしを渡して、前提・手順・例外に分けさせます。書くのが苦手な人でも、話すことはできます。

  3. 現物との差分を指摘させる。今の手順書と、今の画面のスクリーンショットや今の帳票を両方渡して「食い違っている箇所を挙げて」と頼みます。これが3つの中でいちばん効きます。書く作業ではなく、ズレを見つける作業こそAIに向いています。人間には退屈すぎて続かないからです。

人が手放してはいけないのは、この2つです

  • 正しさの最終確認。その手順で実際に業務が通るかを確定させるのは人です。AIの出力はもっともらしく間違えます。

  • 例外が起きたときの判断。「この条件のときはどうするか」を決めるのは責任を持つ人の仕事で、文書化の対象は判断の結果であって判断そのものではありません。

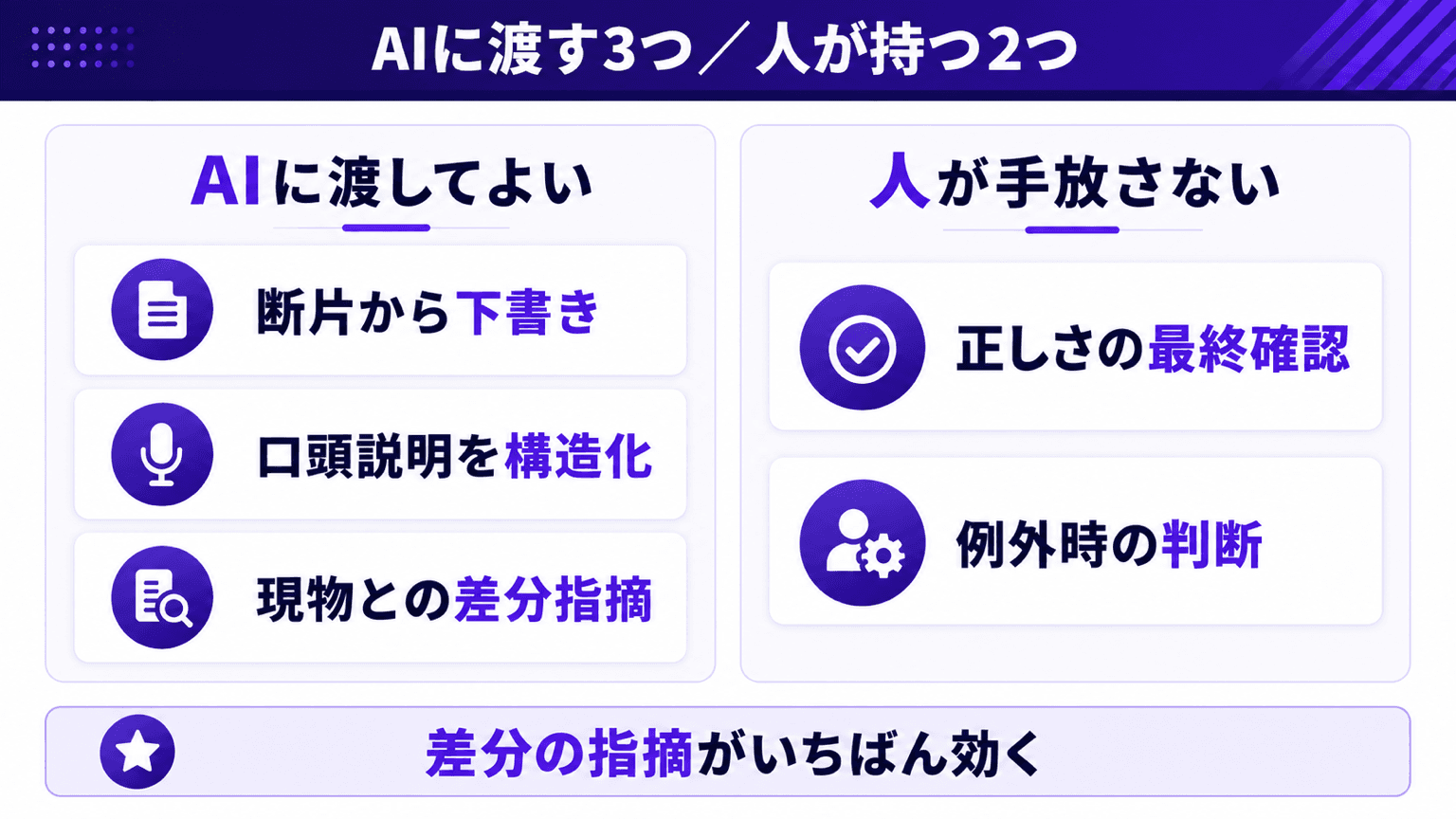

AIに渡す3つの仕事と人が持つ2つの判断の線引き図

更新が止まらない業務マニュアルの作り方。手順書の作り方を5ステップで

作る順番を変えるだけで、更新が止まる確率はかなり下がります。手順書の作り方としては、書き始める前に2つ決めるのが肝心です。

更新の担当と頻度を先に決める

書き始める前に、その文書の持ち主を1人決めます。複数人で持つと誰も持ちません。あわせて「いつ見るか」を月次・四半期などで決め、カレンダーに入れます。ここが空欄のままなら、その手順書は作らない判断でも構いません。

正本の置き場所を1か所に決める

同じ内容のファイルが複数の場所にあると、更新した版と読まれる版が別物になります。置き場所を1つに決め、他は消すかリンクだけ残します。

既存の断片を集めてAIに下書きさせる

議事録・チャット・録画の文字起こしを渡して手順の形に起こさせます。この段階では正しさを求めません。叩き台があることが目的です。

現物と突き合わせて人が確定させる

実際の画面や帳票と並べ、AIに差分を挙げさせたうえで、どちらが正しいかを人が決めます。ここが唯一、人が時間を使うべき工程です。

更新のきっかけを業務側の出来事に紐づける

「ツールを変えたら直す」「担当が代わったら直す」のように、更新の引き金を業務の変化に接続します。次の章で具体的に決めます。

更新の起点は「気づいた人が直す」でいいのか?変更イベントに紐づける

善意に依存した更新は、必ず止まります

「気づいた人が直してください」は運用ルールに見えて、実際には誰の仕事でもありません。気づく人はたいてい忙しく、直す権限があるかも分からず、周知の手間まで見えると、そっとしておく方が合理的になります。

引き金を、業務側の出来事に置き換える

そこで、更新のきっかけを人の気づきではなく変更イベントに移します。僕が実務で使っている割り当ては4つです。

変更イベント

やること

誰が

ツール・画面が変わった

影響する手順書だけを開いて差分を直す

そのツールの管理担当

担当が交代した

引き継ぎのときに、その人が使う手順書を1周見る

引き継ぐ側と引き継がれる側

クレーム・ミスが出た

原因になった手順を、その日のうちに1行追記する

対応した本人

月に1回の棚卸し

使用頻度の高い1本だけを開いて現物と照合する

文書の持ち主

ポイントは、4つとも「業務側で必ず起きること」に紐づいていることです。ツール変更も担当交代もクレームも、放っておいても発生します。そこに更新を相乗りさせれば、更新のためだけの会議はいりません。月次の棚卸しも1本だけに絞ります。

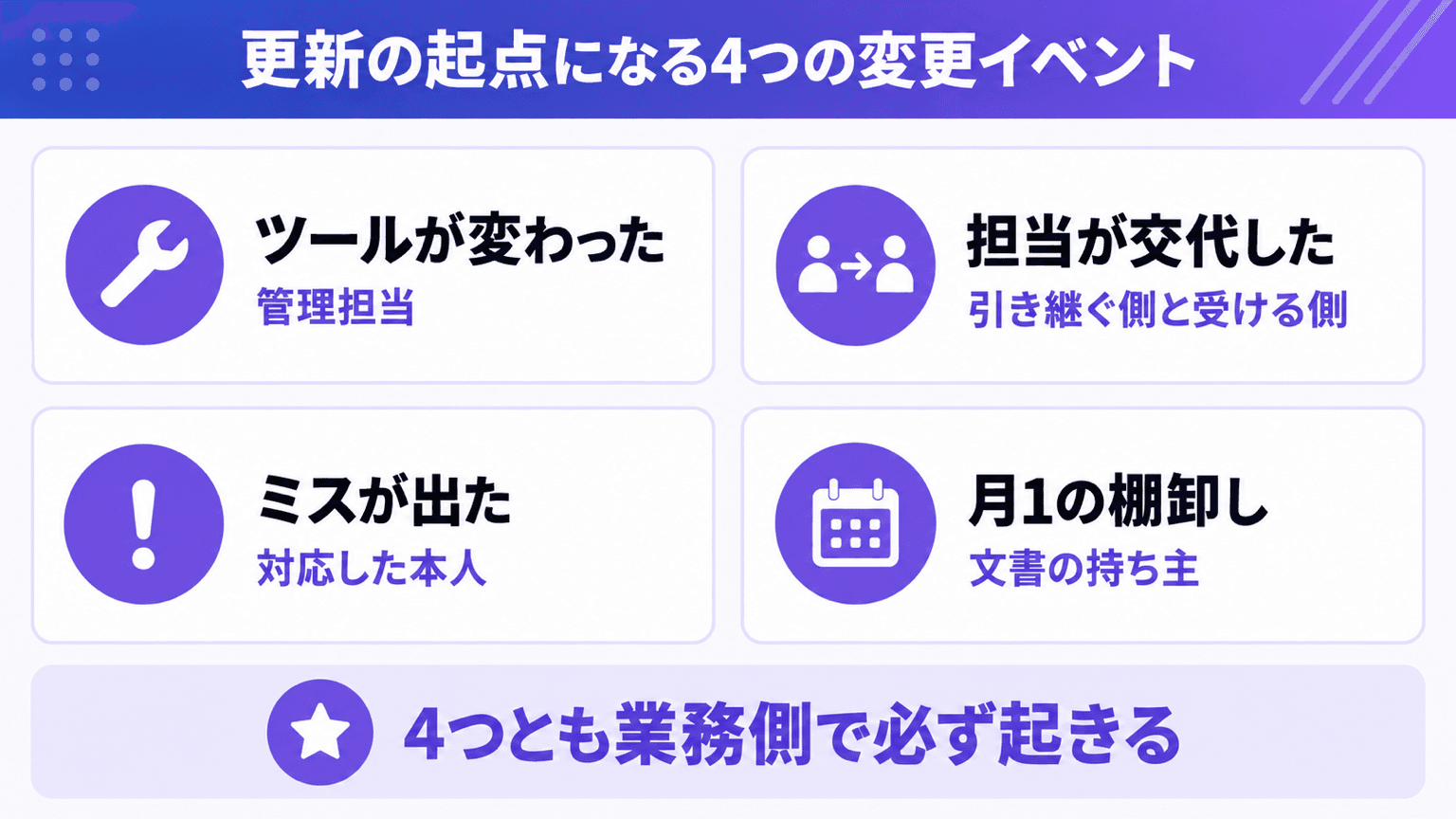

更新の起点になる4つの変更イベントと担当の対応表

全部は書かない。使われている手順から順に直す

上位記事は「網羅的に作る」前提で書かれていますが、捨てる基準がありません。実務では、書かない判断と、更新をやめる判断が要ります。

判断の材料はアクセスです。誰も開いていない手順書は更新対象から外して構いません。逆に毎週開かれている数本は、多少雑でも先に直す価値があります。ここを平等に扱うと、全部が少しずつ古くなります。

属人化の解消も同じで、全業務を文書化する必要はありません。その人が休んだ日に止まる業務だけを先に書く。これだけで、文書の本数は現実的な数に収まります。なお、書いた文書が探せない状態だと更新もされないので、社内で見つけられる状態は前提条件です(社内ナレッジをAIで探せる状態にする話は別記事にまとめています)。

AI向けの前提ファイルと、人向けの業務マニュアルは別物

AIに社内の前提を読ませるファイル(CLAUDE.mdのような、AIが起動のたびに読み直す指示ファイル)を整え始めた会社から、「これと業務マニュアルは一本化していいか」と聞かれることがあります。僕は分けています。

役割が違うからです。AI向けは毎回必ず読ませる制約で、短く、例外を書かず、矛盾があってはいけません。人向けの業務マニュアルは例外が起きたときに人が引く索引で、長くてよく、例外や背景こそ価値になります。混ぜるとAIには長すぎて効かず、人には抽象的すぎて読まれず、両方が使われなくなります。

関連記事CLAUDE.mdの書き方。会社の前提をAIに毎回読ませる1枚CLAUDE.mdは設定ファイルではなく、AIが毎回読み直す会社の前提を書く1枚です。僕が全社・部門・業務の3階層で運用している実物から、書く4つ・書いてはいけない4つ・非エンジニアが最初に書く3節・誰がいつ更新するかを渡します。

僕が自分の仕組みでやっていること。正本の所在表と、追記だけの台帳

ここからは、僕が自社で毎日動かしている仕組みの実物です。AIと人が共用する運用文書ですが、古くならないための設計は業務マニュアルと同じなので、移植できる部分を書きます。

正本の所在表を1枚に固定し、矛盾したときの勝者を先に決める

僕のブログ記事ハーネス(記事を企画から検証まで回す自作の仕組み)の規約ファイルには「正本の所在表」という表があり、2026年9月18日時点で15行あります。設計計画はどこ、評価基準はどこ、声と文体はどこ、というように、何がどのファイルに書いてあるかだけを集めた表です。

そして、その上の原則にこう書いてあります。

記事の正本はローカル `articles/`。CMS(本番DB)は追従。矛盾したらローカルが正

(ブログ記事ハーネス規約ファイル 原則2・2026年9月18日時点)

2つの版が食い違ったときにどちらが勝つかを、食い違う前に決めてある。これが所在表の本体です。業務マニュアルなら「紙の掲示とサーバー上のPDFが違ったらサーバーが正」の一行を先に書いておくのと同じです。

判定は追記だけの台帳に残し、毎朝1画面で回収する

決めたことは、追記しかしない台帳に貯めます。僕の場合は各仕組みに散らばった判断を1本の検索可能な台帳に集約し、毎朝の受信箱という1枚のファイルに未判定のものだけを並べて、`判定: ____` の欄に1行書き込む運用にしています。書き込んだ内容は、あとから各ファイルへ自動で書き戻されます。

上書きせず追記だけにしているのは、「なぜ当時そう決めたか」を後から検索するためです。改訂履歴を残す理由もこれと同じで、履歴が消えると同じ議論を半年後にもう一度やることになります。

呼ばれ方と手順は、人の記憶の外に置く

もう2つ、更新が止まらない理由になっている仕掛けがあります。

1つは、使われ方そのものを文書に書くこと。僕の手元にはAIに作業手順を覚えさせた定義ファイルが2026年9月18日時点で63枚あり、うち26枚には「どういうときに使うか」と「こういうときは使わない」の両方を明記しています。使う条件と使わない条件が書いてあると、迷ったときに人が判断しなくて済みます。

もう1つは、手順を人の記憶ではなくコードに置くこと。記事を公開する前の検査は264行のスクリプトが自動で回し、条件を満たさないと先へ進めません(2026年9月18日時点)。「確認する」と手順書に書くのではなく、確認しないと進めない形にしてあります。

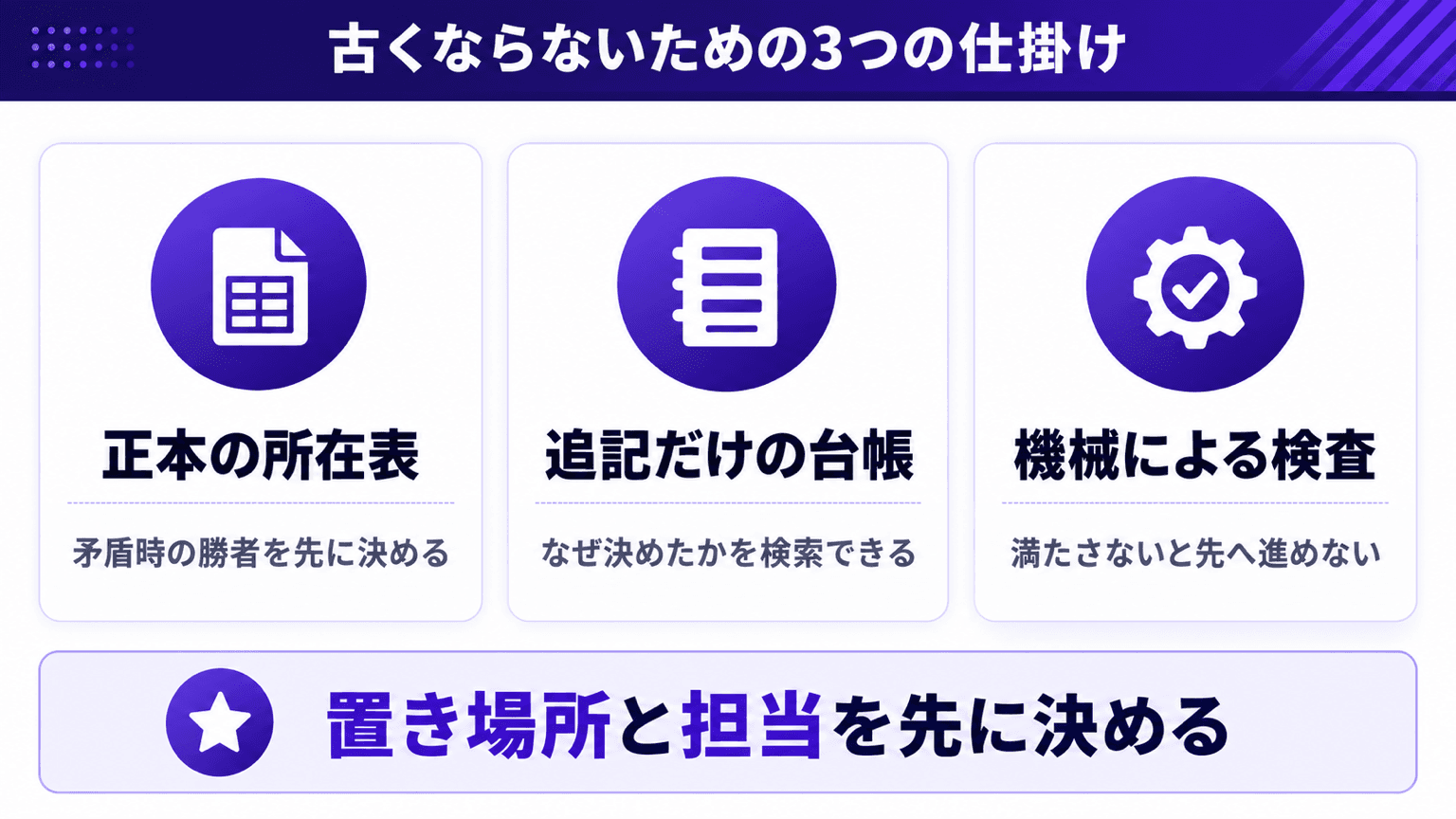

正本の所在表・追記専用の台帳・機械による検査の関係図

この3つは、どれも高機能なツールではなくて、ただのテキストファイルと短いスクリプトです。効いているのは道具ではなく、置き場所と勝ち負けと担当を先に決めてある、という部分だけなんですよね。

よくある質問

マニュアル作成に使えるAIツールでおすすめは何ですか。無料でも作れますか

無料の対話型AIだけでも下書きは作れます。既存の議事録や操作の文字起こしを渡して手順の形に整えるところまでは、専用ツールなしで回ります。専用ツールが効くのは、画面キャプチャの自動取り込みや閲覧履歴の取得など、更新の運用に関わる部分です。無料で下書きから始め、足りない機能だけを後からツールで補う順番が失敗しにくい。料金や機能は変わるので、検討時に各公式サイトで確認してください。

ChatGPTだけで業務マニュアルは作れますか

作れます。ただし、作れるのは下書きまでです。この記事で挙げた3つ、断片からの下書き、口頭説明の構造化、現物との差分指摘は対話型AI単体でできます。一方で、正しさの最終確認と例外時の判断は人の仕事として残ります。画面の操作手順をキャプチャ付きで残したい場合だけ、撮影と取り込みの道具が別途必要です。

既存のマニュアルをAIに読み込ませると何ができますか

いちばん価値があるのは差分の指摘です。今の手順書と、今の画面や帳票を一緒に渡して「食い違っている箇所を挙げて」と頼むと、放置されていたズレが一覧で出てきます。ほかに、複数の版がある文書の相違点の抽出や、前提と手順と例外への仕分けも任せられます。ただし出てきた指摘のどちらが正しいかは、必ず人が決めてください。

手順書の曖昧な表現はAIで直せますか

直せますし、向いている作業です。「適宜」「速やかに」「必要に応じて」といった語を機械的に洗い出し、「いつ・誰が・何を基準に」の形へ書き換える案を出させます。ただし曖昧なまま残っていた表現には、決めきれていない判断が隠れていることがあります。その場合は書き換え案をそのまま採用せず、先に人が基準を決めてください。

業務マニュアルのテンプレートや見本は用意すべきですか

1つだけ用意することをおすすめします。目的、前提、手順、例外、最終更新日と担当者名の5項目で十分です。重要なのは体裁を揃えることではなく、最終更新日と担当者名の欄を必ず持たせることです。この2欄が空いている文書は更新されていないと判断でき、棚卸しの対象が機械的に決まります。テンプレートを増やしすぎると、埋めること自体が目的化します。

最初に決めるのは中身ではなく、誰がいつ直すか

マニュアルをAIで作る話は、どうしても「何で作るか」から始まります。ただ、初版を作る力はもう安く手に入るので、勝負が決まるのはその先です。

決める順番はこうです。まず、その文書の持ち主を1人決める。次に、置き場所を1か所に決め、矛盾したときにどちらが勝つかを書いておく。それから、更新のきっかけをツール変更・担当交代・クレーム・月次棚卸しの4つに紐づける。ここまで決まってからAIに下書きを渡します。この順番を逆にすると、立派な初版が3か月で使われなくなります

属人化の解消を目的に文書化を始めるなら、全部を書く必要はありません。その人が休んだ日に止まる業務から順に、更新の担当ごと決めていくのが最短です。

関連記事属人化は引き継ぎ書では解消しない。72時間しのぐ代替1本属人化は引き継ぎ書を書いても解消しません。担当者が明日いなくなる前提で、業務を1つだけ選び、72時間しのぐ代替を1本置く設計を、自社で無人運転させている仕組みの実物から解説します。
ポイント

AIに渡してよい仕事と人が持つ判断の線引きは、マニュアルに限らず同じ形で決められます。自社の業務を洗い出して「任せてよい・任せてはいけない」を仕分けるためのワークシートを無料で配布しています。この記事の3つと2つの考え方を、自社の業務名に置き換えて使えます。
