AIVEST

公開日  更新日 ・ 約14分で読めます

AI導入は何から始める?最短2週間で最初の成果を出す進め方

AI導入は何から始める?最短2週間で最初の成果を出す進め方

このテーマの全体像はAI顧問サービスにまとめています。

AI導入は何から始めるべきか。答えは、ツールの比較ではなく「最初の1業務を1つ選び、2週間でその業務をAIで1回完了させる」ことです。僕はAIVESTという会社を経営しながら自社の業務を生成AIで回し、AI顧問として中小企業の導入支援もしています。この記事では、その両方の経験から、1日目から14日目までの進め方を具体的に解説します。

読みながら今日やる最初の1手は1つだけです。候補の業務を3つ書き出して、後述する「頻度・取り返し・判定」の3つの基準で○×を付ける。これで最初の1業務がほぼ決まり、AI導入の一歩目はもう切れています。

AI導入は何から始めるべきか。結論は「1業務を選んで2週間で1回完了させる」

情報を集めるほど、最初の一歩が遠くなる

「AI導入 何から始める」と検索して出てくるのは、ツールの比較表と、数ヶ月がかりの導入ロードマップがほとんどです。読めば読むほどやることが増えて、「まず社内で検討会を」となり、結局何も始まらない。AI導入が止まる一番の原因は、技術ではなくこの入口の設計なんですよね。

だから僕は、導入の入口を思い切って小さく切ることを勧めています。全社計画でもツール選定でもなく、業務を1つだけ選んで、それをAIで1回最後まで終わらせる。ここまでを最初のゴールにします。

導入ロードマップの多くは「目的の明確化、業務の棚卸し、試験導入、効果測定」という段階を踏む型で、それ自体は正しい順序です。ただ、その型には着手日がありません。本記事が違うのは、着手した日を1日目と数えて、14日目に1回完了まで到達するところまで日付で切っている点です。全体像を描く前に、まず1業務を最後まで通す。この順序の違いが、動き出せるかどうかを分けます。

最初のゴールは「1回完了」で十分

1回完了とは、選んだ業務の成果物をAIが作り、人間が確認して手直しし、実際の業務で使われた状態のことです。たとえば「今週の定例会議の議事録が、AIの下書きをもとに配布された」なら、それで1回完了です。

小さく見えますが、ここまで来ると社内の空気が変わります。「AIで何ができるか」という抽象的な議論が、「次はどの業務を載せるか」という具体的な相談に変わるからです。そしてこの1回完了は、後述する手順で進めれば最短2週間で到達できます。

先にツールを選ばない。AI導入の最初に決める3つのこと

進め方でいちばんよくあるつまずきが、「ツール選定から入る」ことです。比較しているあいだに1ヶ月が消え、選んだ後も「このツールで何をしようか」と、ツールに業務を合わせる逆転が起きます。

順序は逆です。最初に決めるのは次の3つで、ツールはその後に決めます。

  1. どの業務を載せるか。対象は1つだけに絞ります

  2. 何が出たら完了と呼ぶか。成果物の形と、それを誰が確認するかを先に文章にします

  3. 人間がどこで止めるか。AIの出力をそのまま外に出さず、確認と責任を持つ位置を決めます

3番目の「人間がどこで止めるか」と一緒に、AIに入力してはいけない情報の線引きも最初に1行で決めておきます。顧客の個人情報や未公開の契約内容をそのまま貼らない、という程度で最初の2週間は足ります。これを社内ルールとして文章に固める段階の項目と雛形はChatGPT社内ルールの作り方の記事にまとめてあるので、本記事ではこの1行に留めます。

この3つが決まっていれば、ChatGPTやClaudeなど代表的なツールのどれを選んでも、最初の2週間の結果は大きく変わりません。逆にこの3つが曖昧なままだと、どのツールを契約しても「試してみたが、よく分からなかった」で終わります。ツールは意思決定の最後に置く。これが初動の設計でいちばん大事な順序です。

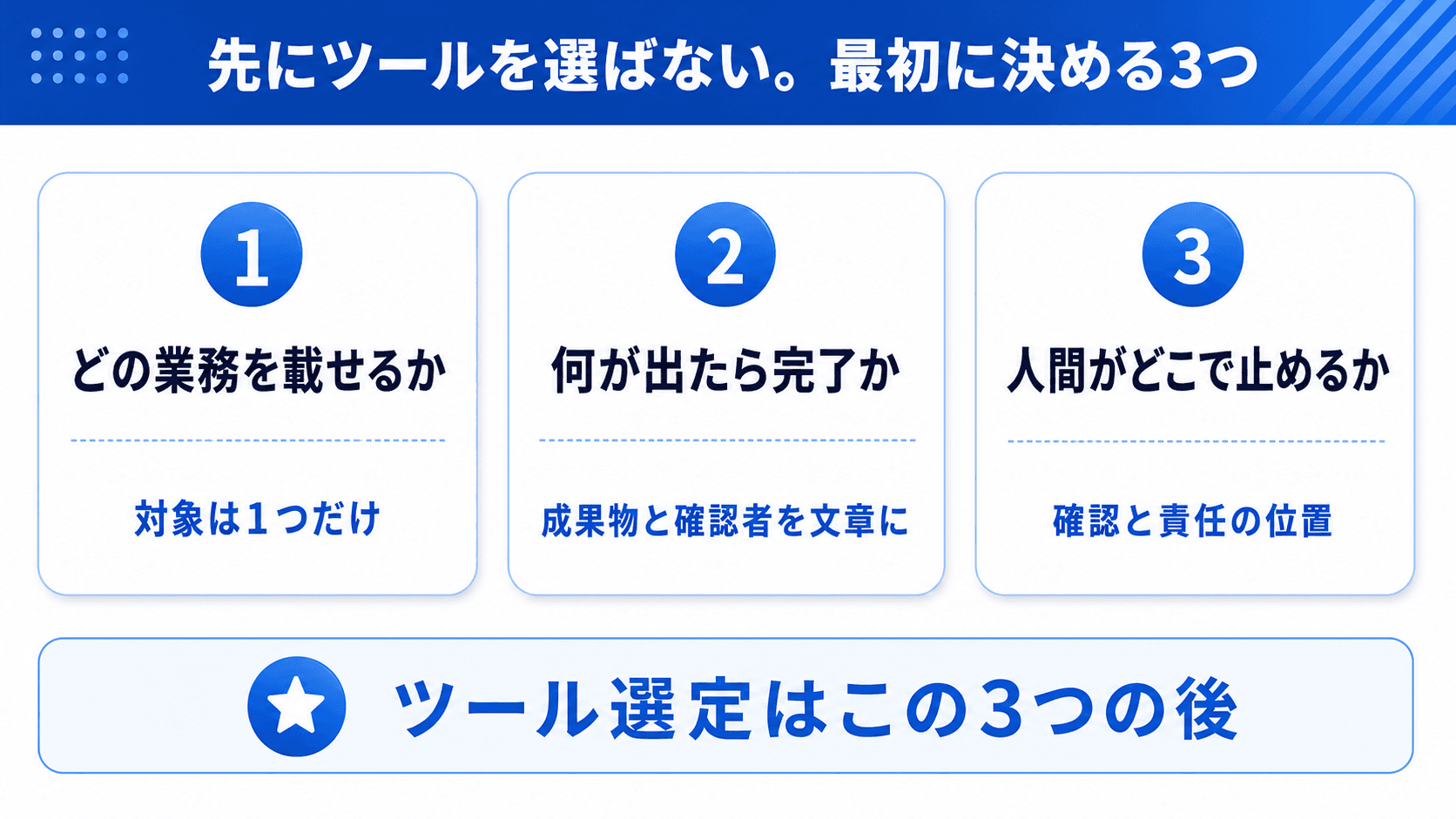

AI導入の最初に決める3つのことと、ツール選定を最後に回す順序

最初の1業務の選び方。外さない3つの基準

基準は「頻度・取り返し・判定」の3つ

僕が自社でも導入支援でも使っている基準は3つです。

  1. 毎週以上の頻度で発生する。月1回の業務では2週間で1回完了に到達できず、頼み方を直す往復も回りません

  2. 失敗しても取り返しがつく。請求・契約・顧客への送信のような、取り消せない業務は最初の1本にしません

  3. 完了をはっきり判定できる。議事録が配布された、レポートが提出されたなど、成果物がファイルで残る業務を選びます

この3つを満たす定番は、会議の議事録、定例レポートの下書き、毎朝の情報収集、社内文書の要約あたりです。

「一番困っている業務」から選ばない

注意したいのは、経営者が一番AI化したい業務と、最初に載せるべき業務は別だということです。一番困っている業務はたいてい判断が複雑で、失敗のコストも高い。そこから始めると精度の粗さばかりが目について、「AIは使えない」という間違った結論になります。最初の1業務は成果の大きさではなく、2週間で1回完了に到達できるかで選びます。社内業務の洗い出しから任せる業務を決める手順はAIに任せる業務の決め方の記事に詳しく書きました。

候補が3つに絞れない、あるいはそもそも業務の一覧がない場合は、頻度・失敗時のリスク・判定のしやすさで仕分けするAIに任せてよい業務の棚卸しワークシートを先に埋めてください。この節の3つの基準を、そのまま自社の業務一覧に当てはめられる構成にしてあります。

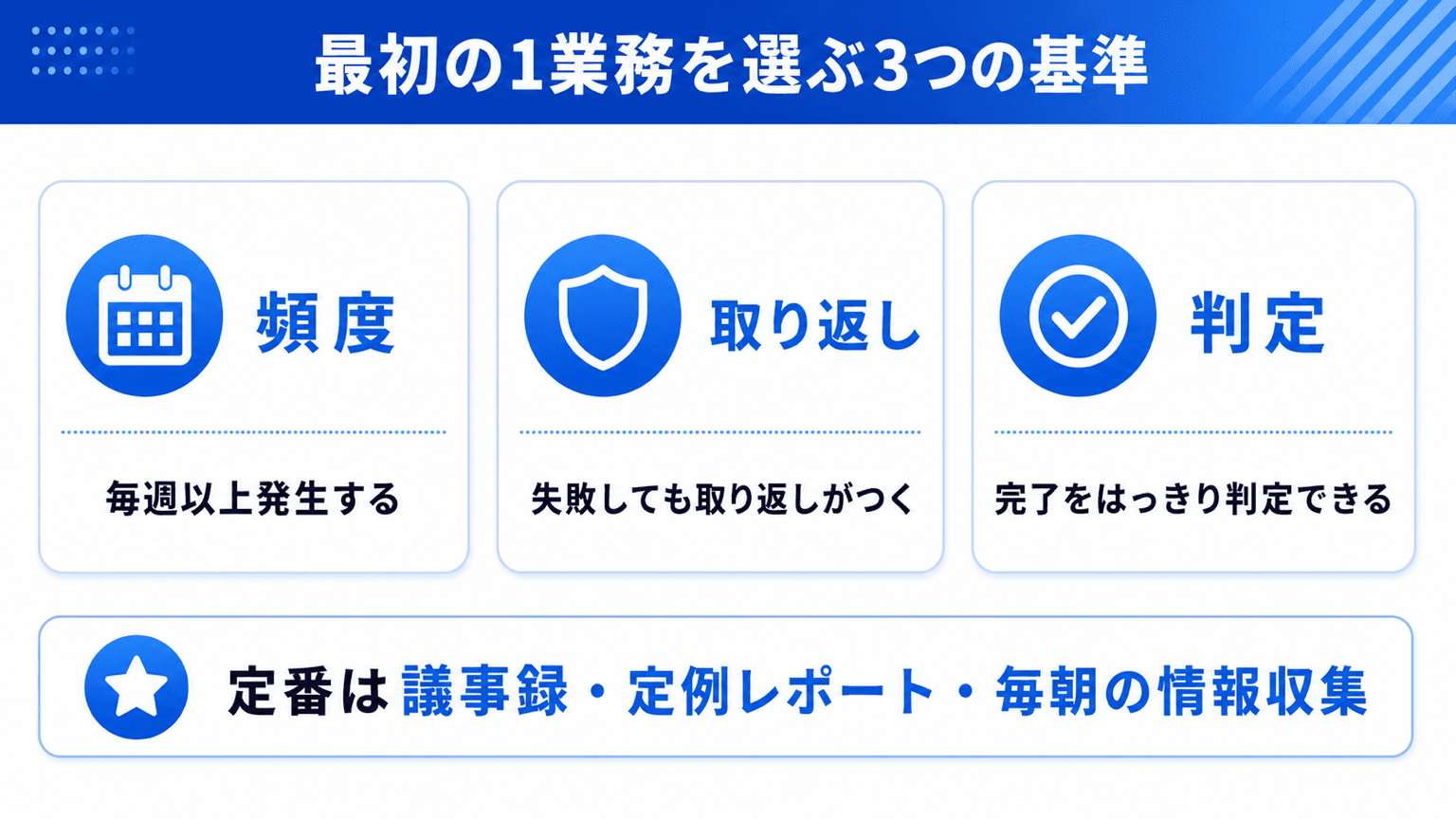

最初の1業務を選ぶ3つの基準(頻度・取り返し・判定)

最短2週間の進め方。1日目から14日目まで

進行表はこうです。前半の7日は「書いて、決めて、1回試す」。後半の7日は「往復して、型にする」です。

1〜2日目 業務を1つ選び、完了の定義を書く

3つの基準で業務を1つ選び、「何が、どんな形で出て、誰が確認したら完了か」を文章にします。ここが2週間全体の設計図になります。

3〜4日目 現在の手順を書き出す

その業務を今どうやっているかを、人に引き継ぐつもりで書きます。誰が・何を見て・何を作っているか。この文章がそのままAIへの依頼文の素材になります。

5日目 ツールを1つ決める

代表的な生成AIツールから1つ決めて契約します。ここまでの準備ができていれば選定に悩む要素は少なく、月数千円の範囲で始められます。

6〜8日目 まず1回、任せてみる

書き出した手順をもとに、日本語の依頼文で任せます。1回目の出来は6割で合格です。見るべきは出来の良し悪しより「どこを直せば期待に近づくか」です。

9〜11日目 頼み方を直して往復する

出力のずれを依頼文に反映して、2〜3回往復します。精度はこの往復で目に見えて上がります。

12〜13日目 うまくいった依頼文を保存する

期待どおりの成果物が出た依頼文をファイルとして保存します。これがこの業務の手順書になり、次回から同じ品質を再現できます。

14日目 1回完了を確認し、次を決める

成果物が実際の業務で使われたことを確認したら、最初の成果は達成です。続けて「この業務を毎週回すか、次の業務を足すか」を決めます。

この進行は、毎日まとまった時間を取る前提では組んでいません。実作業が重いのは書き出しの1〜4日目と、往復の9〜11日目で、あとは確認と判断が中心です。忙しくて数日空いても、進行表に戻ればやり直せます。

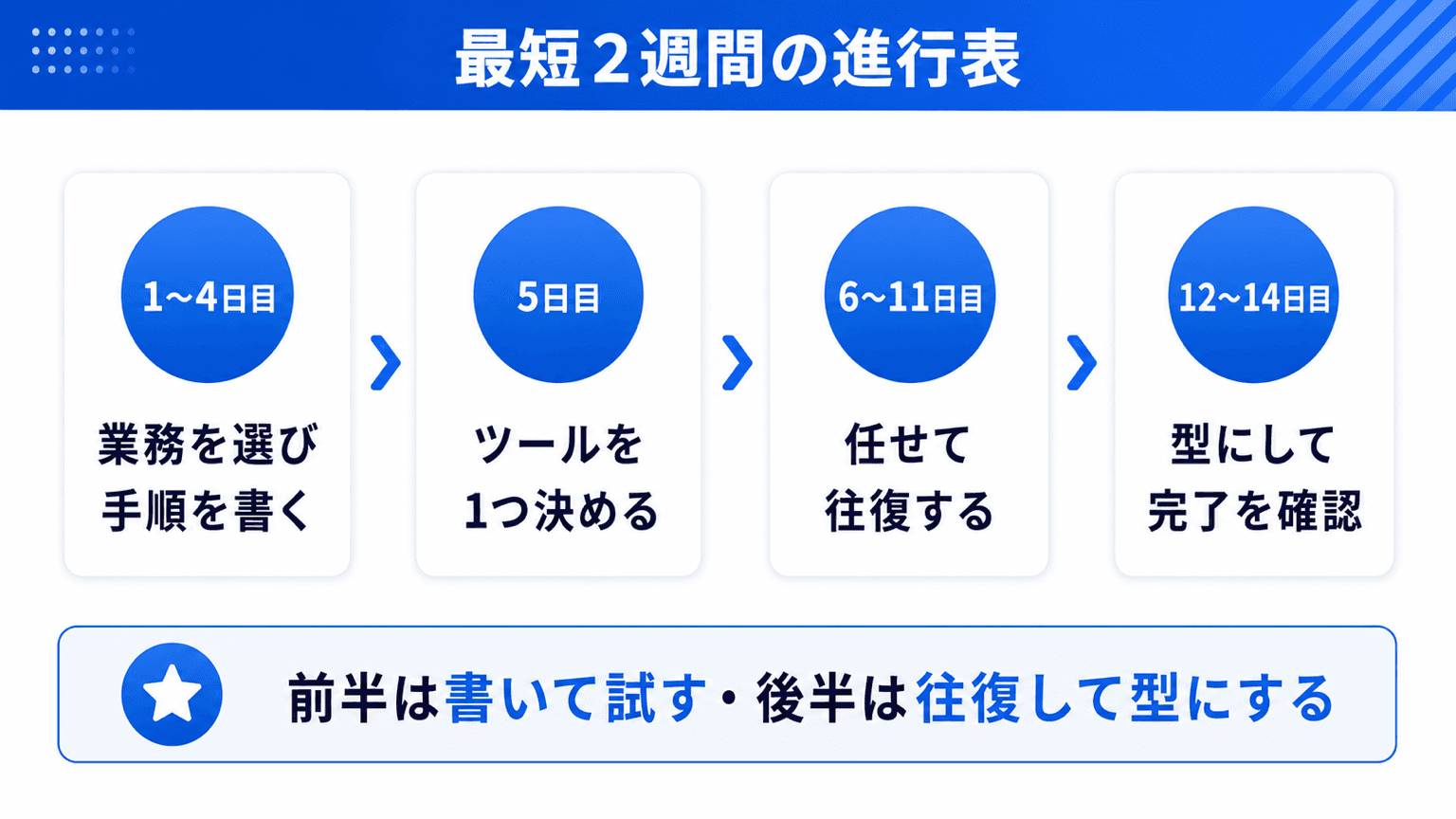

1日目から14日目までの2週間の進行表

各日に手元へ残す記入物。初動設計シートの記入欄と1対1

進行表を動かすコツは、毎日「何をしたか」ではなく「何が手元に残ったか」で進み具合を見ることです。行動は忙しさで飛びますが、記入物は残るか残らないかしかありません。各日に残す記入物は次の表のとおりで、記事末尾で配布している初動設計シートの記入欄とそのまま対応しています。

日

進行表の行動

手元に残す記入物

1〜2日目

業務を1つ選び、完了の定義を書く

候補3つの3基準○×表と、完了の定義4項目(対象業務・成果物の形・確認する人・人間が止まる位置)、完了と呼ぶ条件の1文

3〜4日目

現在の手順を書き出す

「誰が・何を見て・何を作っているか」の手順表4行。書けなかった行に印

5日目

ツールを1つ決める

選んだツール名と契約日の1行

6〜8日目

まず1回、任せてみる

1回目の実行日と依頼文の保存場所。出力のずれている箇所を3つまで

9〜11日目

頼み方を直して往復する

往復ログ3回分(出力のどこがずれたか・依頼文をどう直したか・結果の○△×)

12〜13日目

うまくいった依頼文を保存する

保存先とファイル名。依頼文の全文・現在の手順・人間が確認する箇所の3点が入っているかの確認

14日目

1回完了を確認し、次を決める

判定3項目(成果物が実際に使われた・実行がAI側に移った・人間の確認位置が決まった)と、次の決定(毎週回す/次の業務を足す)

埋まらない欄が出たら、そこが今の初動に足りていない情報です。多くは1〜2日目の完了の定義に戻ります。空欄のまま先に進むと、9〜11日目の往復で「何に対してずれているのか」が分からなくなるので、先に埋めてから次へ進んでください。

ポイント

「今日は手順を考えた」は進んだように見えて、翌日には何も残っていないことがあります。手順表4行が埋まったか、往復ログが1回分増えたか。残った物の数で見ると、2週間のどこで止まっているかが自分でも他人にも一目で分かります。

始める前に揃えておく3つのもの

最短2週間で導入まで走るために、1日目より前に手元へ揃えておきたいものが3つあります。この3つがあると1〜4日目の書き出しが短時間で終わり、ないと3〜4日目で止まります。

  • 過去の成果物を2〜3件。議事録なら直近の議事録ファイル、レポートならその提出物。AIに「この形で」と渡す見本になり、完了の定義の「成果物の形」もここから写せます

  • 現在の手順が分かる資料や画面。参照しているテンプレート、社内ツールの画面、チェック表。3〜4日目の「何を見て」の列を埋める材料です

  • 確認する人の名前。成果物を見て「使ってよい」と言う人を1人、名前で決めておきます。役職や部署名ではなく個人名で書くのが、完了の定義を曖昧にしないコツです

逆に、揃えなくてよいものもあります。ツールの比較表、全社の導入計画書、稟議の資料。どれも2週間のあいだには使いません。準備で止まるくらいなら、過去の成果物1件と確認者の名前だけで1日目を始めてください。

2週間を回す体制は2人で足りる

体制は大きくしないほうが進みます。必要なのは、進める人が1人、成果物を確認する人が1人の2人です。

  • 進める人。手順を書き出し、依頼文を書き、往復を回します。1日目から14日目までの記入物をすべて持つ人です

  • 確認する人。6〜8日目と9〜11日目の出力を見て「使える/直す」を判定し、14日目に「実際の業務で使われた」を判定します。完了の定義に書いた「確認する人」と同じ人物です

経営者自身が進める人になるなら、確認する人は現場でその業務の成果物を受け取っている人が向いています。逆に現場の担当者が進める人なら、確認する人は経営者か決裁者が兼ねてください。決裁者を別に立てて、14日目に報告する形にしないのが大事で、後から決裁者が加わると完了の定義を書き直すところからやり直しになりやすいからです。

2週間のあいだに増やすのは、人ではなく往復の回数です。関係者を増やすほど完了の定義を合わせる会議が増えて、書き出しの日が会議の日に変わります。

2週間のあいだは2人、多くても3人。人を広げるのは、1回完了した後の3週目からで間に合います。

2週間で出す「最初の成果」の定義

最初の成果は、数字で定義しません。「選んだ1業務が、AIの手で1回最後まで終わり、成果物が実際に使われた」という事実。これが2週間で出す最初の成果です。

「何時間削減できたか」を最初の成果にしない理由は2つあります。第一に、1〜2回の実行では削減効果はまだ測れず、無理に数字を出すと願望まじりの数字になります。第二に、効果の数字は業務が毎週回り始めてから自然に貯まるもので、初動で追うと「測るための作業」が増えて本体が進みません。

実行はAIへ、判断と責任は人間へ。僕の会社の運用原則のいちばん上にあるのはこの配置で、最初の2週間もここだけは崩しません。AIの出力を業務に使う判断は、必ず人間が持ちます。

だから14日目に確認するのは、効果ではなく配置です。実行がAI側に移ったか。人間の確認位置が決まったか。この2つができていれば、効果の数字は3週目以降の運用についてきます。

AIVESTが自社で最初にAIに載せた業務

僕の会社で最初に定時実行へ載せた業務は、毎朝のリサーチです。発信の企画のために毎日やっていた情報収集を、追跡リスト(どこを見るか)と手順書(どう調べるか)のファイルに落とし、2026年6月18日から毎朝9時にAIが無人で巡回する形に切り替えました。

このとき踏んだ手順が、本記事の進行表の原型です。最初から全自動にはせず、まず追跡リストと手順書を日本語で書き、数日は手動でAIに読ませて「出てくるレポートが使い物になるか」を確かめました。型が固まってから、定時実行に載せる。書く、試す、往復する、型にする、という順番そのものです。

そして1系統が毎日確実に走るようになってから次の業務を足していき、いまは記事作成や議事録、週次の計測まで6系統が毎日動いています。この全体像はAIVESTの社内活用事例の記事に、リサーチ自動化の具体的な作り方は毎朝のリサーチを任せる仕組みの記事に公開しています。

最初の2週間で変わるのは、業務量より感覚でした。「毎朝勝手に届く」を一度体験すると、次にAIへ渡す業務を自分から探すようになります。

2週間で成果が出ないときの見直しどころ

2週間経っても1回完了に届かないときは、ツールを疑う前に見直す場所が3つあります。

業務が大きすぎないか

「営業資料の作成」のような大きな塊は、1回の実行では終わりません。「構成案の下書き」「データ部分の集計」のように、1回の実行で成果物が出る単位まで業務を割ると、急に回り始めます。

完了の定義が曖昧ではないか

「いい感じの資料ができたら完了」は判定ができず、いつまでも終わりません。成果物の形と確認者を、もう一度文章に固定し直します。

ツールを乗り換え続けていないか

結果が出ないたびにツールを替えるのは、いちばん進まないパターンです。原因の多くはツールではなく、業務の大きさか依頼文にあります。見直す順番は「業務の単位、完了の定義、頼み方」で、ツールはその最後です。

この切り分けを自社だけでやるのが難しい場合は、AI顧問のように月単位で伴走する外部の使い方もあります。ただ順序としては、本記事の2週間を一度自力で回してみてからで遅くありません。

3週目からどう広げるか。90日の全体設計はチェックリストで

2週間で1回完了したら、3週目からは「誰がいつ頼んでも同じ品質で回る」ように手順書を固め、その先で定時実行に載せて人の手から離す段階に進みます。試す、型にする、任せる、という90日の全体設計と各段階のチェックリストは、次の記事にすべてまとめてあります。本記事の2週間は、この90日の最初の助走にそのまま接続します。

関連記事中小企業の生成AI導入の進め方。最初の90日チェックリスト中小企業の生成AI導入は、最初の90日を「試す→型にする→任せる」の3段階に区切って進めるのが基本です。自社で実践し顧問として導入支援もしている立場から、時系列の手順と90日チェックリスト全項目を公開します。

AI導入のよくある質問

AI導入は何から始めるべきですか?

ツール選定ではなく、AIに載せる業務を1つ選ぶことからです。毎週以上の頻度で発生し、失敗しても取り返しがつき、完了をはっきり判定できる業務を1つ選び、2週間でその業務をAIで1回完了させることを最初のゴールにしてください。

AI導入のやり方・手順を最短で進めるにはどうすればいいですか?

順序を固定するのが最短です。業務を1つ選ぶ、完了の定義を書く、現在の手順を書き出す、ツールを1つ決める、任せて往復する、の順で進めます。複数の業務やツールを並行して試すと、比較と検討に時間が溶けて2週間では終わりません。

AI導入の費用はどのくらいかかりますか?

最初の2週間に必要なのは、代表的な生成AIツール1つの利用料で、1人あたり月数千円程度です。外部の研修やコンサルは、この段階では必須ではありません。業務を広げる段階の費用は支援の形態によって大きく変わるので、1業務が回ってから検討すれば十分です。

AI導入に補助金は使えますか?

使える場合があります。AI研修の受講費やツール導入費を対象にした補助金・助成金の制度があり、条件は制度ごとに異なります。ただし最初の2週間は月数千円で始められるので、補助金の調査から入るより、先に1業務を回すほうが早いというのが僕の考えです。

中小企業のAI導入事例はありますか?

僕の会社AIVESTで毎日動かしているAI運用6系統の中身を、どこまでAIに任せて、どこで人間が止めているかまで含めてブログで公開しています。「生成AIで会社を回す。AIVESTの社内活用事例と運用4原則」という記事です。

ポイント

「AI導入 最初の2週間 初動設計シート」は、本記事の1日目から14日目を記入式にした5ページのシートです。候補3つの3基準○×表、完了の定義4項目、現在の手順の4行表、往復ログ3回分、14日目の判定3項目まで、上の対応表に書いた記入物がそのまま記入欄になっています。1業務につき1枚、上から順に埋めてください。

最初の2週間の設計から伴走してほしい場合は、お問い合わせからご相談ください。記入したシートを持ち込んでいただければ、そこから始められます。
