AI自動化の失敗例。AIVESTが捨てた自動化と設計原則

AI自動化の失敗例。AIVESTが捨てた自動化と設計原則

AI自動化の失敗例を検索しても、出てくるのは「目的が曖昧」「現場に定着しない」といった一般論ばかりです。この記事では、僕が経営するAIVESTの実運用で実際に廃止・撤回した自動化の記録を、日付・原因・対策ごとそのまま公開します。

読んでほしいのは、自社でAI自動化を回し始めた経営者と、AIを実務で使っている実践中級者です。他人の失敗の「型」を知っていれば、同じ地雷は踏まずに済みます。

そして最後に、失敗をコストで終わらせず資産に変える設計思想「事故は検査項目の在庫」まで話します。

AI自動化の失敗例はなぜ表に出ないのか

失敗例は、導入前に一番知りたい情報なのに、一番表に出てこない情報です。まずこの構造から説明します。

成功事例だけが表に出る構造

世の中のAI導入事例は、ほとんどが売る側の書いた成功事例です。導入事例は営業資料になりますが、失敗の記録を公開する動機は、売る側にも導入した側にもありません。

その結果、検索で見つかる「AI自動化の失敗例」の多くは、当事者の記録ではなく一般論の焼き直しになります。失敗の情報が薄いのは、失敗が少ないからではなく、公開する仕組みが無いからです。

この記事の失敗例の出どころ

僕の会社では、AI運用の判断と失敗をすべてファイルに残しています。「何をなぜ変えたか」の決定記録、失敗した処理のログ、そして同じ事故を機械が検知するための検査項目(自動テストのように合否を機械が判定する項目)の3点です。

この記事で紹介する失敗例は、すべてこの運用記録から取っています。だから日付と対策まで具体的に書けます。逆に、記録で裏取りできない話は書きません。

実際に捨てた・作り直した自動化の失敗記録

僕はAIVESTで、ブログ記事の生成からダウンロード資料、X運用の下書きづくりまで、コンテンツ制作の大部分を自動化して回しています。その実運用の記録から、実際に事故になった4件を紹介します。

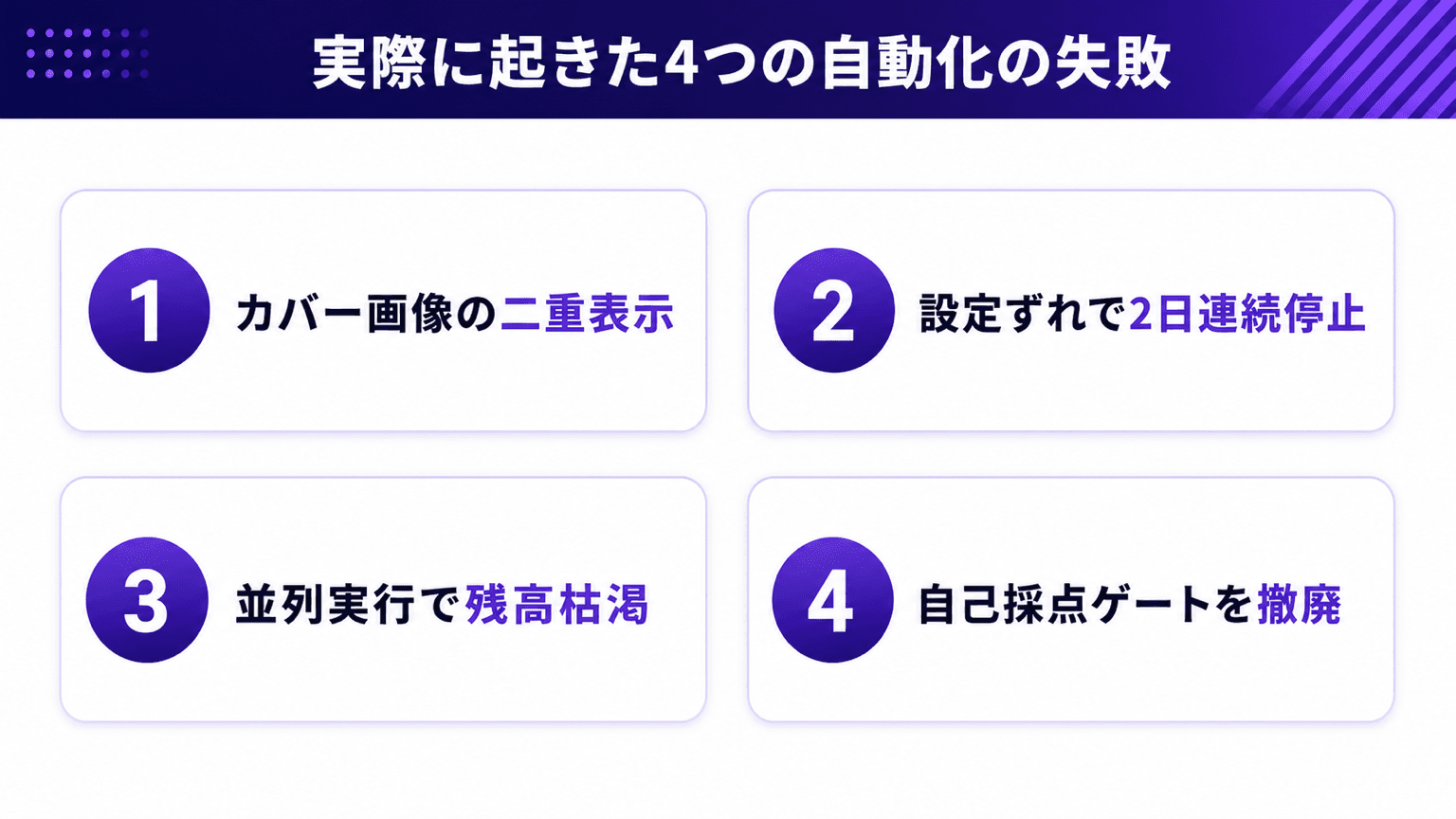

AIVESTが実際に捨てた・作り直した自動化の失敗記録4件の一覧

失敗例1: 公開記事の冒頭に、同じ画像が2枚並んだ

2026年7月、自動生成したブログ記事を公開したところ、記事の冒頭にカバー画像が2枚連続で表示されていました。CMSのカバー欄と本文の1枚目、両方に同じ画像を入れていたのが原因です。

問題の本質は画像ではありません。「カバー画像は本文に入れない」というルールがどこにも明文化されておらず、公開前にそれを検査する仕組みも無かったことです。人間の目視だけが頼りで、その目視をすり抜けました。

対策は2つ。ルールを仕様書に明文化し、公開前の機械検査に「カバー画像が本文にも埋め込まれていたら止める」という項目を追加しました。この検査は番号付きの回帰テスト(一度直した不具合が再発していないかを確認するテスト)として固定してあり、同じ事故は今後、公開前に機械が止めます。

失敗例2: 設定のコピーずれで、企画生成だけが2日連続止まった

X運用の記事づくりは、リサーチ・企画・執筆など複数の工程がそれぞれAIを呼び出します。当初、処理を打ち切るまでの制限時間(タイムアウト)の設定を、工程ごとにコピーして持たせていました。

2026年7月上旬、企画生成の工程だけが2日連続で停止しました。他の工程は制限時間を延ばしてあったのに、企画生成だけ600秒のまま取り残され、そこに指示文の増量が重なって処理が長引き、毎回打ち切られていたのです。

原因は「設定の分散」です。同じ意味の設定が複数の場所にコピーされていると、いつか必ず片方だけが更新され、ずれます。

対策として、AIを呼び出す処理を1つの共通部品に一元化し、設定の持ち場を1箇所にしました。さらに「各工程がその共通部品を使っているか」自体を毎朝の自己点検が検査しています。直すだけでなく、ずれが再発したら機械が気づく状態にして初めて対策完了です。

失敗例3: AIの並列競争が、初日の朝に利用残高を使い切った

リサーチの品質を上げるため、同じ調査を複数のAIに並列で走らせて一番良い結果を採用する「N並列競争」を導入したことがあります。理屈の上では品質が上がるはずでした。

初めて本番で走った2026年7月19日の朝、外部AIサービスの利用残高が枯渇しました。決済エラーが返り続け、処理の成功は20回中3回。10分止まったままになるハングも多発しました。幸い、失敗時に予備の経路へ自動で切り替わる設計にしていたので、その朝の生成自体は止まりませんでした。

原因ははっきりしています。消費量の見積もりと、上限で強制停止する仕組み(ハードストップ)を先に置かないまま、蛇口を全開にしたことです。

対策として、並列競争は既定でオフに戻しました。再度使う場合も1日あたりの実行回数上限を設け、超えたら予備経路に直行します。消費量は日次で計測し、失敗率が3割を超えたら警告が飛びます。上限は事故の後ではなく、設計の日に置く。この事故で規約になった原則です。

失敗例4: AIに自分の記事を採点させるゲートを撤廃した

毎日の記事下書き生成には当初、「AIが自分の成果物を採点し、42点以上なら執筆に進む」という自己採点ゲートを置いていました。一見、品質管理として筋が良さそうに見えます。

しかし運用するうちに、この点数が実測(表示数や保存数)とまったく連動していないことがわかりました。AIの自己採点は、実測に較正されない限りただの自己申告です。後の計測では、自己採点が独立した採点役より5点甘く出た実測もあります。採点する側とされる側が同じだと、点数だけが上がって品質が上がらない循環に入ります。

2026年7月3日、このゲートは撤廃しました(しきい値42→0)。品質の担保は、生成とは別に立てた独立の採点役(合格ライン40点/50点)と、公開前の人間レビューの二段に置き換えています。作った自動化を捨てる判断も、運用の一部です。

このほかにも、外部クレジットの枯渇(7月14日)や、並行作業のデータ統合で実測の台帳を消しかけた事故(7月29日)など、記録には失敗が積み上がっています。どれも対策とセットで台帳に残っています。

失敗に共通していた3つの原因はなにか

4件の失敗は現象こそバラバラですが、記録を並べると原因は3つに集約されます。

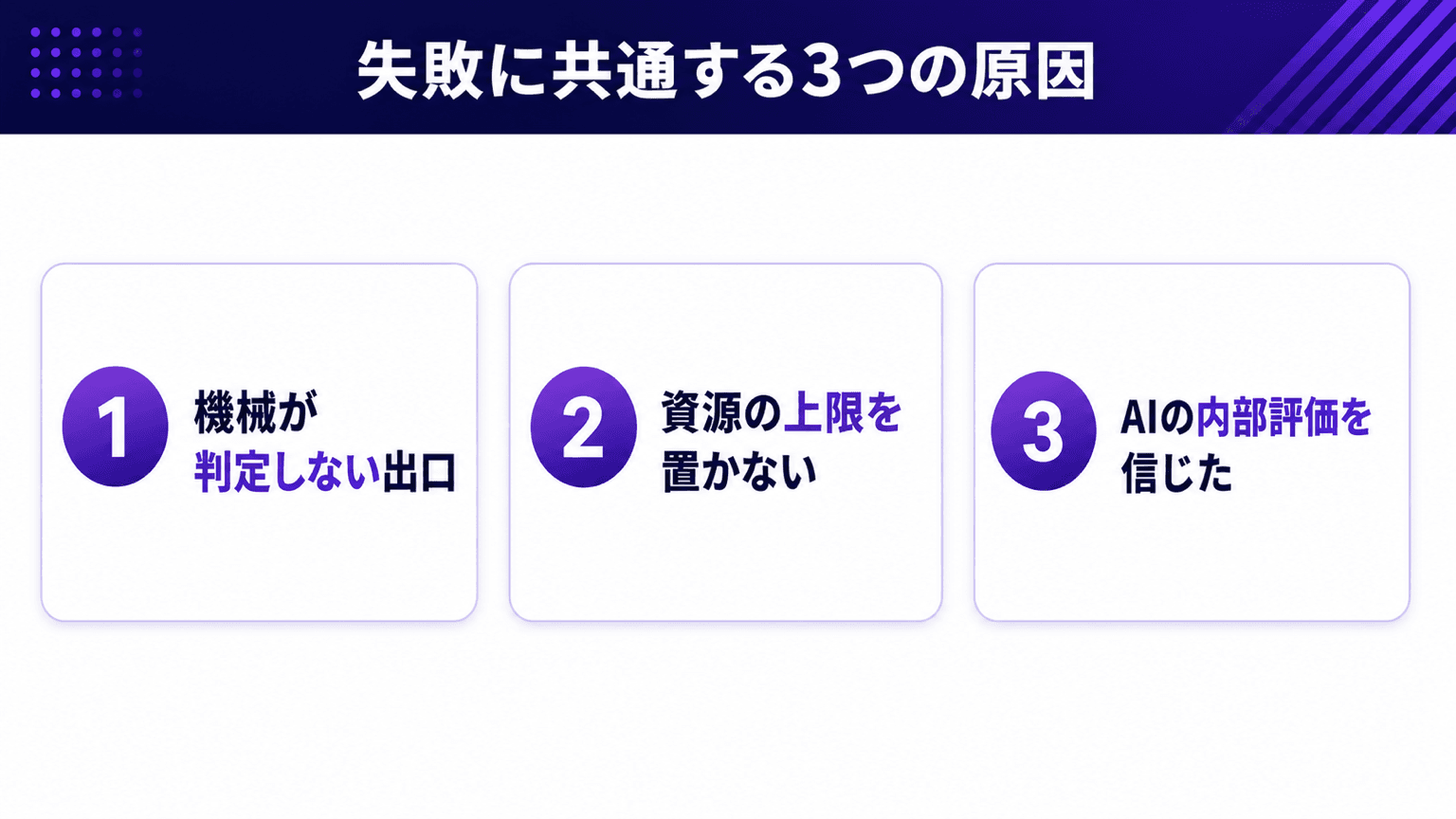

AI自動化の失敗に共通する3つの原因の図解

原因1: 機械が合否を判定しない出口があった

カバー画像の二重表示も、2日連続の停止も、事故そのものより「人間が気づくまで誰も止めなかった」ことが問題でした。自動化の出口に機械の検査が無いと、事故は公開後や停止後に発覚します。検査の無い自動化は、事故の発見まで自動化されていない自動化です。

原因2: 資源の上限を先に置いていなかった

残高枯渇は典型です。自動化は人間と違って疲れないので、間違った処理も全力で繰り返します。回数・金額・時間の上限が無い自動化は、暴走がそのままコストになります。

原因3: AIの内部評価を信じた

自己採点ゲートの失敗は、AIが出す点数という内部指標を、実測との突き合わせ無しに判断材料にしたことが原因でした。内部指標は参考値であって、実測に接地して初めて計器になります。

こうした事故が起きる前の設計原則は、別記事に体系立ててまとめています。

関連記事AI業務自動化のリスク対策と再発防止。事故らない設計5原則AI業務自動化のリスクの正体は権限の設計ミスです。被害範囲で権限を決める4象限と人間ゲート、事故らない設計5原則、再発防止策を個人の注意でなく仕組みに実装して自動化する3ステップまで実運用から公開します。

事故は検査項目の在庫。失敗を資産に変える運用

僕は失敗をゼロにすることを目標にしていません。目標は「同じ失敗を二度と人間が発見しない」ことです。その中心にあるのが、この運用規約です。

バグを直したら、検査項目を1つ足す。事故のたびに、機械が見張れる範囲が1つ広がる。

事故を検査項目に昇格させる4ステップ

記録する

事故の日付・現象・影響を決定記録と失敗ログに残します。恥ずかしくても消さない。消した失敗は再発します。

原因を1文にする

「何が無かったから起きたか」を特定します。検査が無かったのか、上限が無かったのか、設定が分散していたのか。

検査項目に固定する

同じ状態を機械が検知して止めるテストを追加します。以後、再発しても人間より先に機械が見つけます。

それから直す

検査が先、修正が後です。直した後に検査を書くと、いま動いているものを通すだけの甘い検査になります。

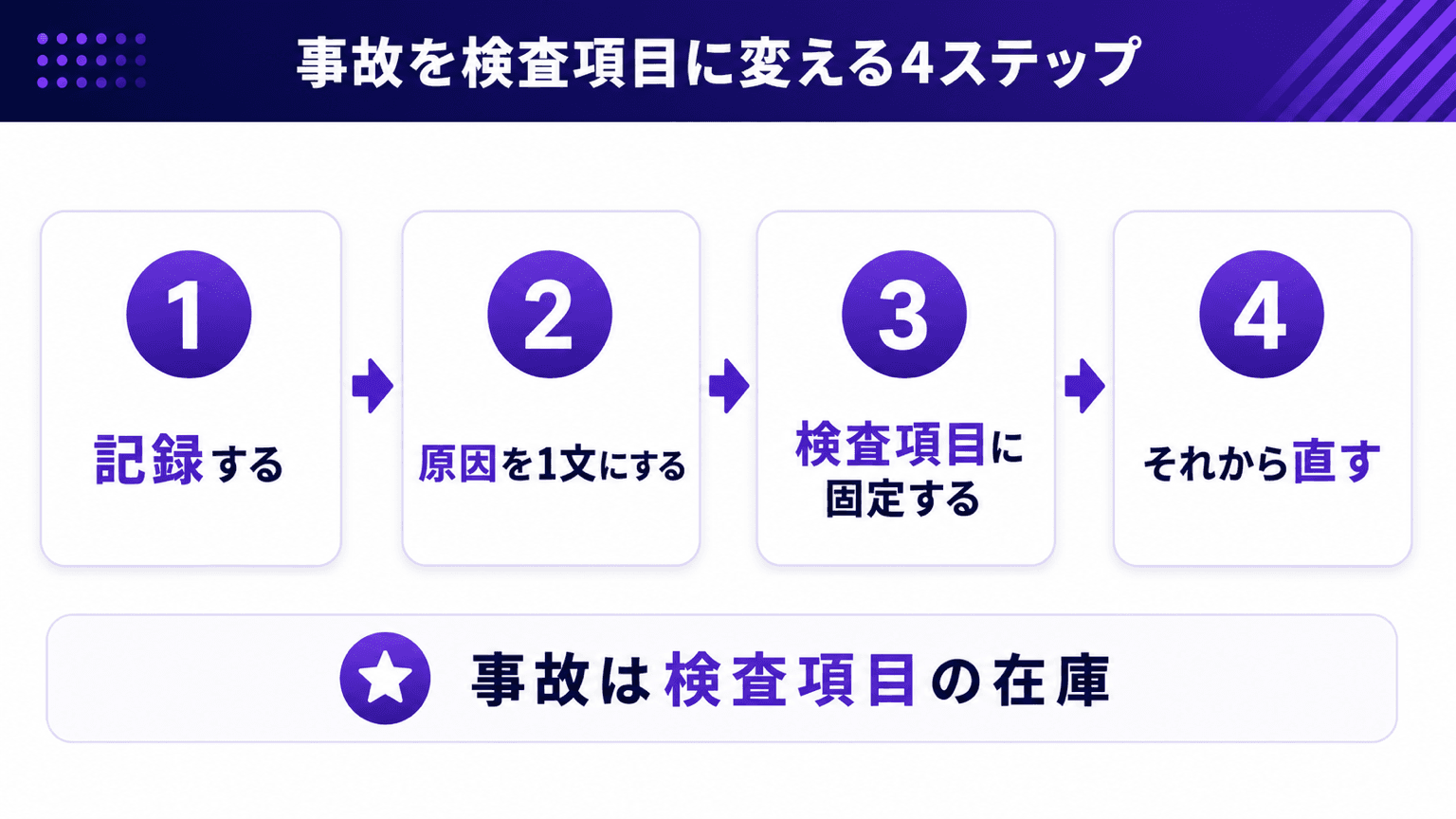

事故を検査項目に昇格させて資産に変えるサイクルの図解

没も失敗ログも消さない

このサイクルを回すための前提が「消さない」です。僕の運用では、失敗ログだけでなく、没にした企画も理由付きで台帳に残します。没の理由は次の企画の判断材料になるからです。

事故は検査項目の在庫です。事故のたびに検査が1つ増え、機械が見張れる範囲が広がる。実際、X運用の自己点検に足してきた検査の通し番号は、この数ヶ月の運用で69番まで来ました。その多くが、上で書いたような実事故から昇格したものです。この積み上げの外側で、実測から仮説を立て直し続ける改善ループの回し方はループ設計の記事に書きました。

捨てる判断を早くする4条件プリフライト

ここまでは起きた失敗の話でしたが、失敗の多くは「そもそも自動化すべきでなかった」の段階で防げます。僕は残高枯渇などの教訓から、新しい自動化を作る前の点検(プリフライト)を規約にしました。

新しい自動化を作る前の4条件。①その作業は週1回以上繰り返すか ②機械が合否を判定できるか ③ハードストップ(回数・予算・時間の上限)はあるか ④人間が最終確認する場所はどこか。1つでも答えられなければ、自動化せず単発で済ます。

4つの質問が失敗の型を先回りする

質問①の頻度は、投資回収の見極めです。週1回未満の作業は自動化の手間が回収できないうえ、たまにしか動かないため壊れても気づきにくい。

質問②は原因1(検査の無い出口)の予防、質問③は原因2(上限なしの消費)の予防にそのまま対応します。そして質問④の人間ゲートは最後の砦です。公開・送信・支払いのような取り返しのつかない操作の直前には、必ず人間の確認を置きます。

「捨てる」も設計のうち

プリフライトに答えられない自動化は作らない。そして、すでに動いている自動化も、条件を満たさなくなったら捨てる。自己採点ゲートも並列競争も、この基準で捨てました。

記録が残っていれば、捨てることは後退ではなく前進です。何を捨てたか、なぜ捨てたかの台帳は、次に作るものの設計図の一部になります。

よくある質問

AI自動化の失敗を防ぐには、まず何をすべきですか?

作る前に「その作業は週1回以上繰り返すか」を確認することです。頻度の低い作業の自動化は、手間が回収できないうえ、たまにしか動かないので壊れたことにも気づきにくく、失敗の典型パターンになります。

まとめ: 失敗を公開できる運用が信頼になる

最後に、この記事の要点をまとめます。

  • 失敗例が表に出ないのは失敗が少ないからではなく、記録して公開する仕組みが無いから

  • 実際の失敗は「検査の無い出口」「上限なしの消費」「AIの内部評価への依存」の3つに集約される

  • 事故は検査項目の在庫。記録し、原因を1文にし、検査に固定してから直す

  • 作る前の4条件プリフライトで、失敗の型を先回りして潰す。答えられなければ自動化しない

AI活用の実力は、成功事例の数よりも「失敗を処理する仕組みがあるか」に表れると僕は考えています。失敗を隠す運用は同じ事故を繰り返し、失敗を記録して検査に変える運用は、事故のたびに強くなります。この記事自体が、その運用の実演です。

自社の自動化をどこから見直すか迷ったら、まず「どの業務を任せてよいか」の棚卸しから始めるのが近道です。AI顧問として企業の自動化設計を支援する中で使っている整理の型を、無料資料にしています。

ポイント

「AIに任せてよい業務の棚卸しワークシート」を無料公開しています。業務ごとに頻度・合否判定・人間の最終確認を書き出せる形式で、この記事の4条件プリフライトの実践にそのまま使えます。
